Карпатський регіон залишається одним із найактивніших ринків курортної нерухомості в Україні — і саме тому тут, як і в будь-якому ринку, що швидко росте, зустрічаються проєкти з підвищеним ризиком незавершеного будівництва. Ця стаття написана не для того, щоб налякати потенційного інвестора — а для того, щоб навчити системно перевіряти конкретний обʼєкт за відкритими реєстрами і що шукати, якщо щось насторожує.
Як зрозуміти, що проєкт у зоні ризику
Жоден забудовник не анонсує свій проєкт як «ризиковий». Тому орієнтуватися варто не на маркетингові матеріали, а на публічно перевірні факти: документи, реєстри, джерело фінансування і репутацію забудовника на ринку. Критичні ознаки зазвичай помітні ще до підписання договору — потрібно лише знати, де дивитись.
Масштаб проблеми: скільки проєктів у Карпатах стоять
За даними аналізу пропозиції ринку нерухомості ЛУН і відкритої аналітики, частина анонсованих готельних проєктів у Карпатах не виходить на стадію активного будівництва у задекларовані строки. Питання в тому, як саме це розпізнати — і тут є конкретний чек-лист, який дозволяє відсіяти ризикові проєкти на етапі вибору, а не після внесення коштів. Детальніша інструкція з перевірки забудовника — у покроковому чек-листі для інвестора.
Чому проєкти заморожуються
Помилки у фінансовій моделі
Частина проєктів зупиняється ще до активної фази будівництва через недооцінену собівартість. Забудовник закладає оптимістичний темп продажів, не формує резервний фонд і не враховує здорожчання матеріалів. Коли реальні витрати перевищують бюджет, а продажі відстають від графіка — фінансова модель руйнується.
Фінансування виключно грошима інвесторів
Це головна системна причина зупинок. Механіка проста: продажі сповільнились — будівництво зупиняється — довіра падає — продажі продовжують падати. Проєкти, де 100% інвестицій надходить від інвесторів без власного ресурсу забудовника, є найбільш вразливими до будь-якого зовнішнього шоку.
Проблеми з документами і землею
Невідповідність цільового призначення ділянки, оскаржені дозволи, судові спори про право власності на землю — все це може заморозити будівництво на місяці і роки. Ці ризики видно через публічні реєстри ще до підписання договору.
Кадри, логістика і будівництво в горах
Карпатський регіон має специфіку: сезонність будівельних робіт через погоду, ускладнена доставка матеріалів, дефіцит кваліфікованих бригад у пікові літні місяці, обмеження на підключення до інженерних мереж. Забудовники без досвіду роботи в гірській місцевості регулярно недооцінюють ці фактори в кошторисах і графіках.

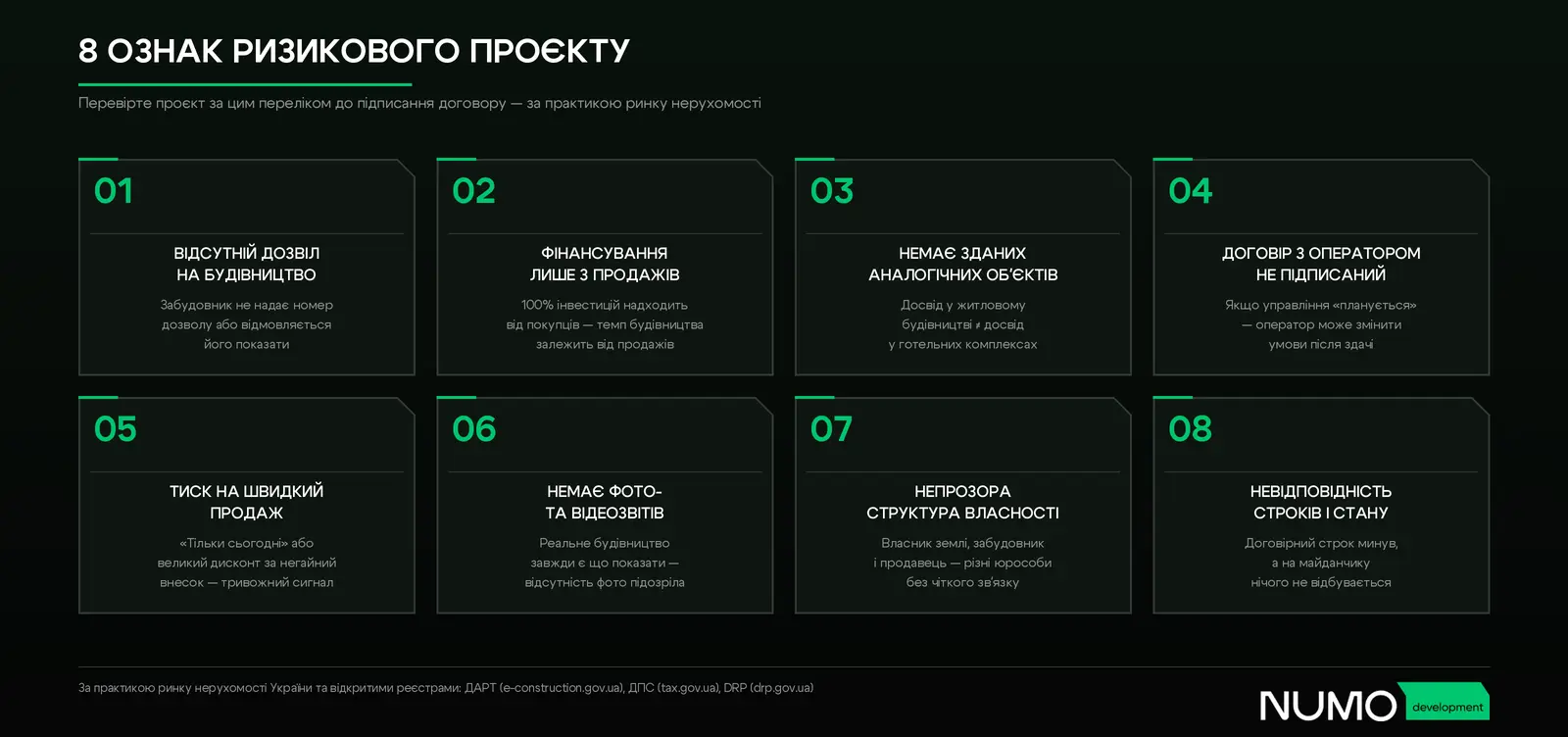

8 ознак, що проєкт у зоні ризику

Як перевірити проєкт самостійно за один день

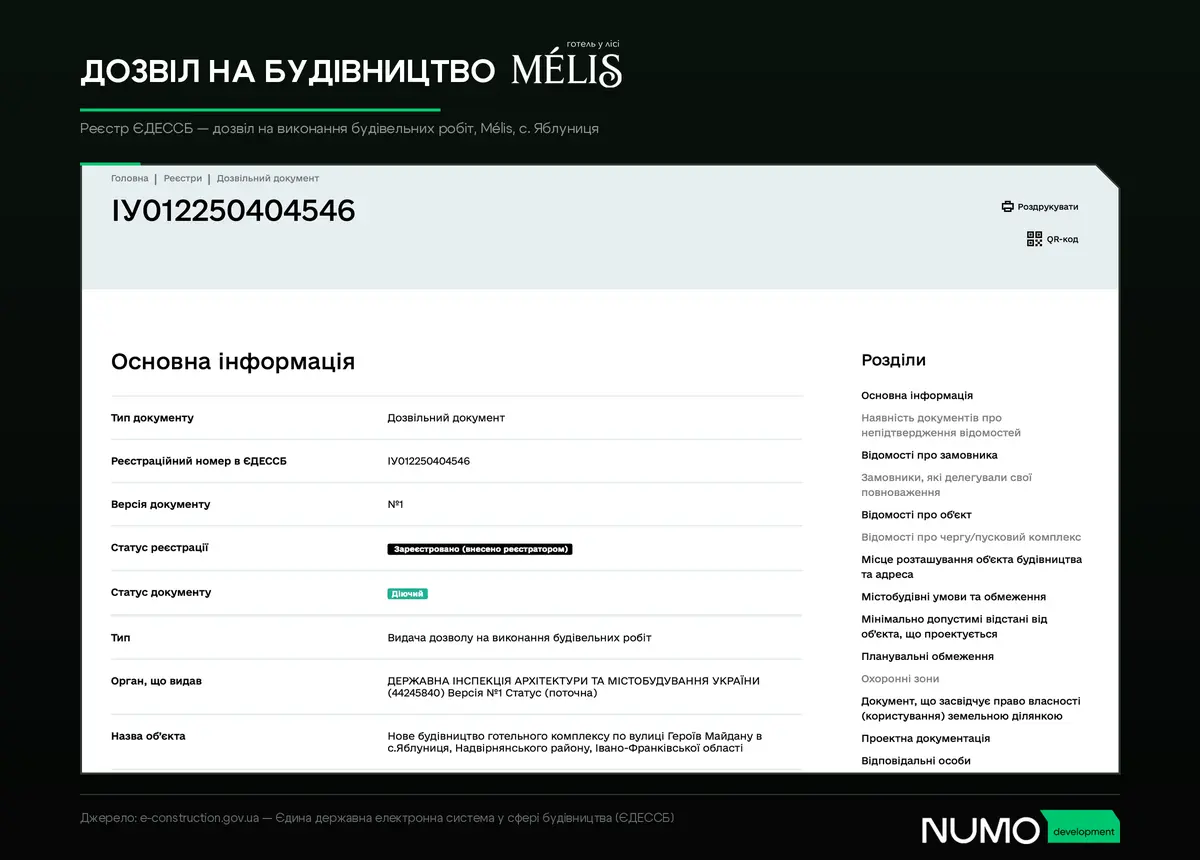

Реєстр ЄДЕССБ — один із перших інструментів перевірки: статус дозволу, орган, що видав, і назва обʼєкта доступні публічно за кілька кліків.
Де і як перевіряти: покроково
Публічна кадастрова карта. Відкрийте map.land.gov.ua, введіть кадастровий номер ділянки (забудовник зобовʼязаний його надати) і перевірте цільове призначення. Для готельного або рекреаційного комплексу воно має бути відповідним — не «садівництво», не «індивідуальне житлове будівництво».
Реєстр речових прав. На drp.gov.ua можна перевірити, хто є власником ділянки і чи немає на неї обтяжень. Якщо ділянка у заставі або під арештом — це критичний сигнал.
Реєстр ЄДЕССБ. На e-construction.gov.ua знаходиться реєстр виданих дозволів на будівництво. Знайдіть обʼєкт за назвою або забудовником і перевірте статус дозволу.
Єдиний держреєстр підприємств. На data.gov.ua або через Opendatabot можна перевірити юридичний стан компанії-забудовника: стан, засновники, наявність відкритих судових проваджень.
Судовий реєстр. На reyestr.court.gov.ua можна знайти всі відкриті справи, де фігурує забудовник — позови від інвесторів, кредиторів або контрагентів.
Ця перевірка займає 30–40 хвилин і не потребує юридичної освіти: усі реєстри публічні і безкоштовні.
Як захиститися договором
Перевірка реєстрів знижує ризик помилки при виборі проєкту. Але навіть надійний забудовник може зіткнутися з труднощами — тому договір є другою лінією захисту. У ньому мають бути чітко прописані строки введення в експлуатацію і відповідальність забудовника за їх порушення (штраф або механізм повернення коштів), порядок одностороннього розірвання і умови повернення сплаченої суми, право переуступки — чи можна продати майнові права до введення обʼєкта, момент переходу права власності і форма його фіксації. Ці пункти варто перевіряти з юристом до внесення першого платежу, а не читати самостійно у поспіху.
Що робити, якщо будівництво зупинилося
Якщо темп будівництва різко сповільнився або зупинився — алгоритм дій такий. Перший крок: письмовий запит забудовнику з проханням пояснити ситуацію і надати оновлений графік. Відповідь або її відсутність дає юридично важливу інформацію. Другий крок: обʼєднання з іншими інвесторами — спільна позиція має значно більшу вагу, ніж одиночна претензія. Третій крок: юридична оцінка договору і перевірка підстав для розірвання або вимоги компенсації. Четвертий: звернення до профільних органів — місцеві органи виконавчої влади, у разі шахрайства — до правоохоронців. Паралельно варто відслідковувати статус дозволу в реєстрі ЄДЕССБ — його відкликання є підставою для офіційних дій.
Як ризик недобудови мінімізують у проєктах NUMO Development

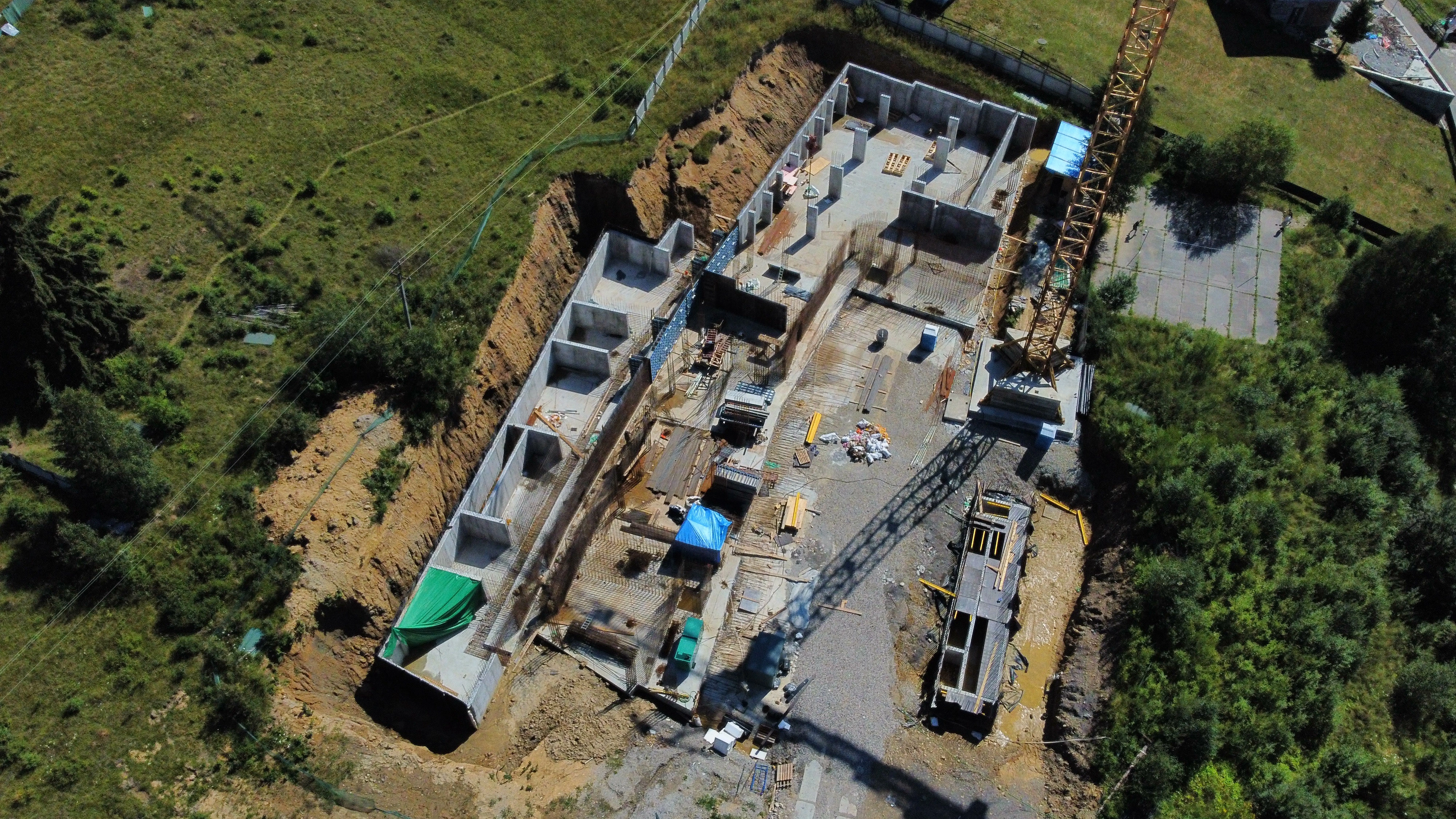

NUMO Development фінансує будівництво обох проєктів — Mélis і WOL. Home. Karpaty — власним ресурсом співзасновників компанії. Це означає, що темп будівництва не залежить від темпу продажів, а частина апартаментів залишається у власності самої компанії: забудовник розділяє ризик з інвесторами, а не перекладає його повністю на покупців. Договори управління з Ribas Hotels Group підписані на обидва проєкти до старту продажів. Регулярні фото- і відеозвіти з майданчиків публікуються відкрито.
«Найнебезпечніший момент в інвестиції у нерухомість — це не сам ризик, а впевненість, що ризику немає. Перевірка через реєстри займає годину — і ця година варта того, щоб не витрачати роки на судові позови», — коментує Артем Курган, CEO NUMO Development.
Застереження: перелік ознак і методів перевірки у цій статті ґрунтується на відкритих публічних джерелах і загальній практиці ринку. Він не є юридичною консультацією. У складних випадках або при суттєвій сумі угоди рекомендуємо залучати незалежного юриста.
Детальніше про перевірку самого забудовника — у статті як обрати забудовника в Буковелі. Актуальний статус будівництва проєктів NUMO Development можна перевірити на сторінці — на сторінках Mélis та WOL. Home. Karpaty.
Часті питання
Що робити, якщо забудовник відмовляється надати документи?
Відмова надати кадастровий номер ділянки або номер дозволу на будівництво — самостійна ознака ризику. Надійний забудовник зацікавлений у прозорості і не має причин приховувати публічну інформацію.
Чи можна повернути кошти, якщо будівництво “заморожене”?
Це залежить від умов договору — зокрема від того, чи прописана в ньому відповідальність забудовника за зрив строків і механізм повернення коштів. Саме тому умови договору треба аналізувати до підписання, а не після.
Що робити, якщо забудовник переносить строки здачі?
Насамперед — звернутися до договору: там має бути прописана відповідальність забудовника за зрив строків і механізм компенсації або повернення коштів. Якщо такого пункту немає — це вже ризик, який варто було оцінити до підписання. При суттєвому зриві строків рекомендується залучити юриста і перевірити поточний статус дозволу на будівництво в реєстрі ЄДЕССБ.
На що звернути увагу в договорі купівлі-продажу апартаменту?
Ключові пункти: строки введення в експлуатацію і відповідальність забудовника за їх порушення, момент переходу права власності, порядок розрахунків, умови одностороннього розірвання договору і повернення коштів. Ці пункти рекомендовано перевіряти з юристом.
